153米高坝矗立深山峡谷 惠泽6万群众

字体:

惠泽6万群众,黔西凹水河水库将下闸蓄水

153米高坝矗立深山峡谷

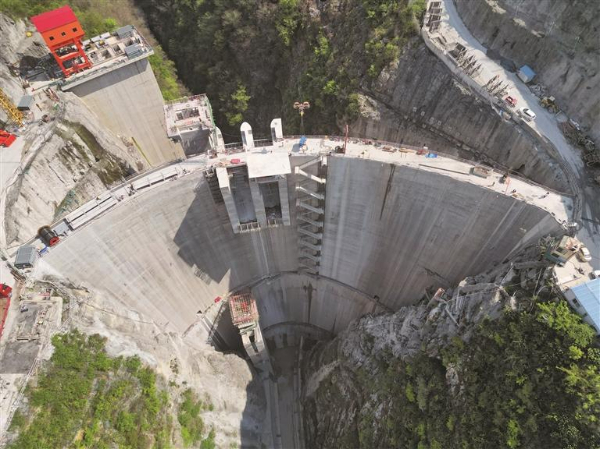

黔西凹水河水库工程建设现场。

  “往左10厘米,再向前移动20厘米,好!就保持这个位置慢慢放……”4月18日,在毕节市黔西市红林乡瓦房村西溪河上,一座雄伟的大坝在深山峡谷间巍然矗立。凹水河水库工程建设现场,施工人员正专注地进行泄洪底孔进口启闭机滚筒的卸装作业。

  4月17日,随着水库大坝顶上的缆索式起重机吊索缓缓收起,一根长27.55米、直径250毫米的碾压混凝土芯样成功取出。“芯样表面光滑致密,骨料分布均匀,结构密实无缝隙,层间结合优良。”凹水河水库项目法人代表丁昭佐表示,此次取出的芯样长度刷新了碾压混凝土大坝取芯世界纪录。

  据悉,凹水河水库大坝工程总工期58个月,批复总投资12.7亿余元。工程于2021年2月9日启动主体施工,2024年9月实现大坝左岸顺利封顶,10月25日完成全线封顶,计划今年6月完成下闸蓄水验收,年底实现下闸蓄水。

  “大坝高153米,拱冠梁高度150米,坝顶弧长137.89米,坝顶宽6米,拱冠梁宽24米。这是由中国水电八局负责施工的凹水河水库工程——一座C25碾压混凝土抛物线双曲拱坝中型水库。”毕节市水务投资集团有限责任公司凹水河水库现场管理人员李胜介绍道。该工程项目建成后,水库正常蓄水位1287米,总库容4669万立方米,其中向黔西市年供水逾4000万立方米,惠及6万余人,同时可提供农田灌溉用水77万立方米,农田灌溉面积达2334亩。

  高山峡谷将崛起平湖,凹水河水库大坝建成后将成为世界第三高、中国第二高的碾压混凝土抛物线双曲拱坝。“混凝土浇筑温度是影响质量的关键因素之一。”大坝枢纽区质量管理员罗仁杰说,“无论寒暑,我们都采取精准控温措施,确保混凝土始终处于最佳浇筑状态。”(记者 肖大熙)
