“主变充电完成,各项参数正常,送电成功!”11月4日,位于贵州省黔西南布依族苗族自治州兴仁市巴铃镇的南方电网重点工程——贵州电网500千伏仁义输变电工程顺利完工并投入运行。
据了解,500千伏仁义输变电工程是南方电网公司、贵州省重点电力建设工程,也是贵州电网“三横两联一中心”500千伏骨干网架的重要组成部分,对黔西南州供电能力提升至关重要。工程于2023年4月启动建设,项目总投资10.4亿元,新建变电站1座、新建线路56.9公里。

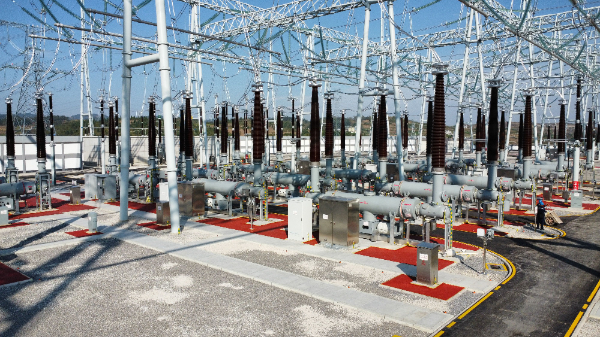

贵州电网500千伏仁义变电站变电设备。刘明忠 摄
在工程建设过程中,特别是临近投运的关键时刻,正好遇到中秋和国庆两个重要的节假日,面临物资供应、人员调配、协调各方等方面严峻考验。对此,贵州电网公司强化统筹、提前谋划,各部门各单位克服一切困难,积极配合,及时调配物资和人员,做好充足准备,保障了项目按时投运。
“项目历时17个月,克服了跨越地方电力线路多,停电协调难度大,物资到货紧张,施工、调试及验收时间短等重重困难,在各方共同努力和协同推进下,保证了工程按时完成验收工作,具备投产条件。”贵州电网建设分公司项目管理一部副总经理韩跃说。
随着地方经济社会的快速发展,黔西南州全社会用电量连续5年实现增长,仅2023年实现174.5亿千瓦时,同比增长2.19%。而兴仁电厂建成并网、兴仁登高铝厂扩大再生产等,对电网可靠运行提出了更高的要求。

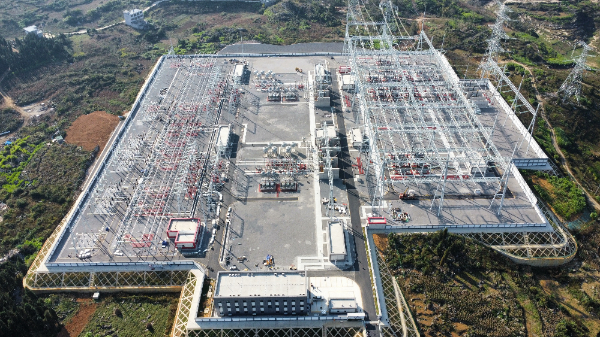

贵州电网500千伏仁义变电站变电设备。刘明忠 摄
作为贵州电网公司在黔西南州建设的第二座500千伏变电站,500千伏仁义输变电工程建成后,进一步完善电网网架,有效提高黔西南州500千伏主网架远期适应性,增强电网抵抗自然灾害能力,降低事故运行风险,提高供电安全性和可靠性,将为黔西南州“产业强州”提供更加坚强的电力保障。
不仅如此,依托丰富的资源禀赋,黔西南州新能源装机也逐年增加,累计装机容量已达到4628兆瓦,仅2024年1-10月新增装机780兆瓦。目前,黔西南州所辖光伏、风力、储能等新能源电站已达40余家,全部通过500千伏金州变电站接入电网。500千伏仁义输变电工程投运后,将为黔西南州新能源消纳增添新的“电力高速通道”,有力满足黔西南州清洁能源送出需要。
“500千伏仁义输变电工程的投运,大幅提升了区域清洁能源消纳能力,将有利于推进贵州能源绿色低碳循环发展,助力贵州加快构建以新能源为主体的新型电力系统。”贵州电网公司战略规划部总经理贺红艳说。(陈举 付丹青 卢关文)
